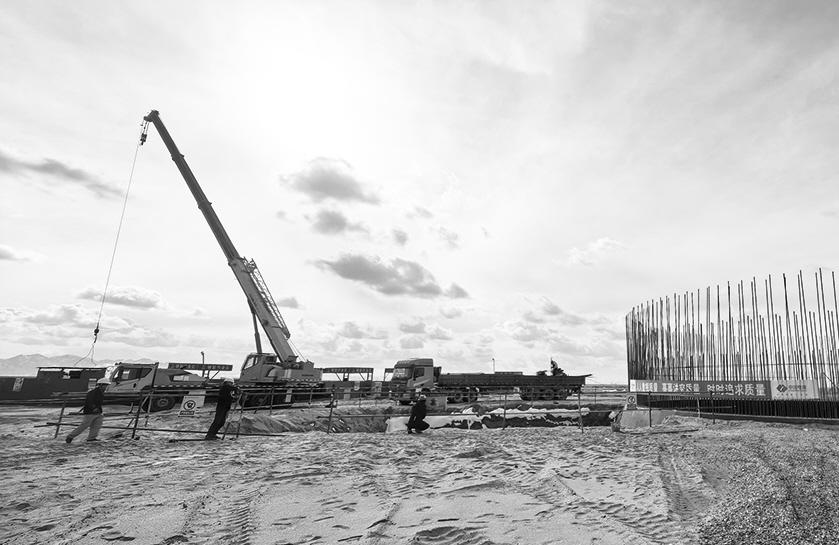

本报讯(记者 马琴 通讯员 汤红红 宗布尔) 近日,格尔木350MW塔式光热发电项目建设现场机器轰鸣,施工人员各司其职,按下复工“快进键”,标志着该项目在完成冬季休整后,全面迈入新一年的建设冲刺阶段。
可胜技术工程项目副总裁兼格尔木350MW塔式光热发电项目总指挥唐亚平说:“格尔木350MW塔式光热发电项目是全球首个‘三塔一机’塔式光热电站,项目总投资54亿元,年发电量9.6亿千瓦时。项目于去年10月份开工建设,去年已经完成三个吸热塔‘出零米’工作。今年3月1日已经全面复工,计划今年9月份完成土建施工,转入机电安装阶段,整个项目计划于明年9月底并网发电。2026年是项目建设的攻坚之年,项目建设者将以此次复工为契机,发扬‘敢打硬仗、能打胜仗’的作风,严抓工程质量与安全,优化施工组织设计,全力以赴抢抓高原黄金施工期,确保项目早投产、早见效。”
